保证机组发运 满足用户急需
发布时间:2022-05-10

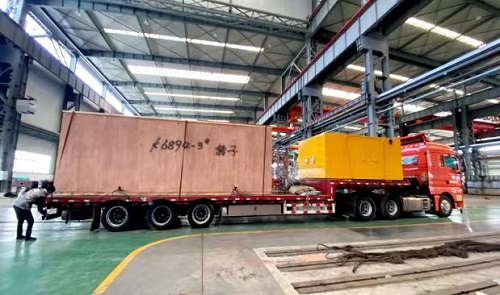

进入3月份后,国内各地疫情此起彼伏,对运输物流造成了很大影响,恰在此时,公司接到K6894-3#机组用户的求援,要求3月底前务必把主机及部分辅机运到施工现场,以确保项目的按期推进。

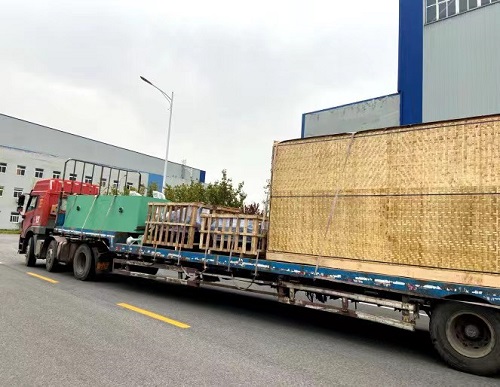

为了保证用户需求,公司立即协调生产、物流部门编排包装、运输计划,最大限度为用户现场装机争取时间。物流分公司从优化配载装车着手,与用户沟通确定第一批次的5车运输计划,同时安排包装制作班组加班加点组织清点、包装。
运输方案确定后,为确保路途顺利,分公司协调承运单位动员5名驾驶员临出发前再做一次核酸检测,以确保48小时内有效的核酸检测报告,解决好疫情带来的行程码问题;机组上、下汽缸宽度超限,需要办理超限证方可上路,分公司又提前到汽车城管委进行报备,多方努力下最终于3月28日安排运输车辆从即墨华山口了上高速。
面对公司上下的通力配合与支持,用户在运输车辆启程后第一时间打电话对公司表示感谢,同时表达了后续项目的合作意向。


2022/4/27 15:38:42
抓生产进度,保机组履约,努力让用户满意
面对当前疫情及各种因素影响,公司各部门人员坚守岗位,积极投入生产工作中,以保证机组履约,让用户满意为目标,齐心协力克服困难,推进生产进度,确保机组按期交货。

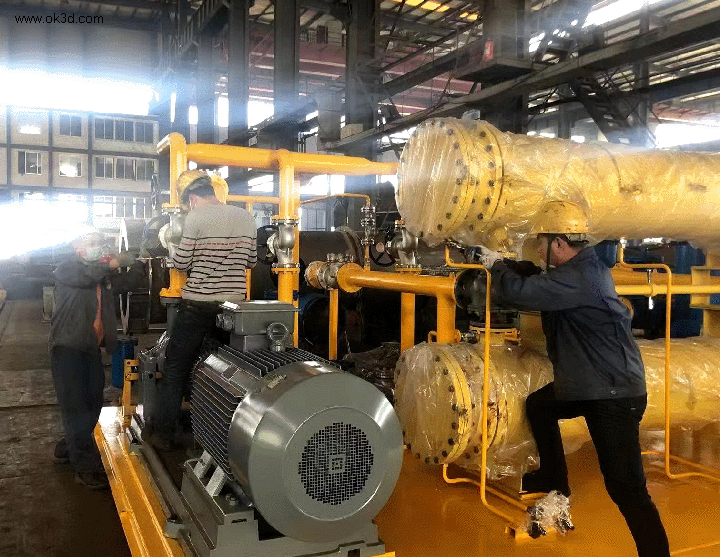

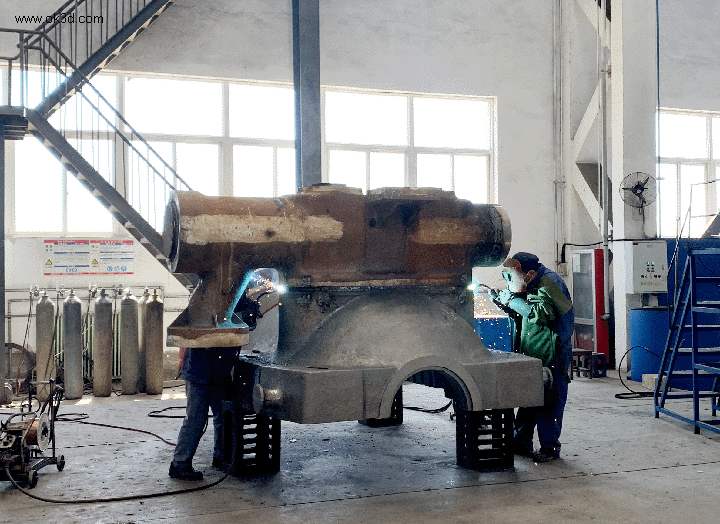

为了保证机组顺利产出,工业园生产系统合理组织安排,提高生产效率,推进生产计划落实。为确保生产进度,各分厂在“五一”假期根据生产实际组织加班生产,确保了生产进度的正常进行。K1790-23#、K17APL-1#机是5月份计划重点项目,准备分厂组织人员利用假期进行前缸焊接、隔板组焊,保证了生产计划的推进。K4410-1#机项目的按期履约关系着后续订单的签订,大件分厂针对前缸、后缸等部套积极安排生产,全力保障生产进度按计划进行。K3993-3#、K4310R-2#机前后轴承座毛坯在节前到位后,分厂立即安排设备进行加工,为后续的整体装配赢得了时间。另外,针对三菱福岛项目隔板提前加班组织粗车和半精加工,为隔板组装焊接工序打好了基础。
为了确保K15AB-3#机的装配进度,总装分厂组织人员对整体转子烘装、前轴承座装配等工序进行生产,以保证后续转子动平衡试验、机组试车工作顺利进行。整体转子加工线由于近期K1790-23#、K4410-1#等机组转子毛坯集中到位,生产压力较大,分厂在假期安排转子加工设备加班突击生产,为后续机组总装配提供了保障。
由于生产计划紧张,争分夺秒赶生产进度已经成为高新公司生产的常态化。高新公司员工坚守生产第一线,加班加点不停工,全力以赴保项目履约。公司重点项目K6894-3#机组油站产品,计划要求“五一”节后具备发运条件,在成型车间全体员工的不懈努力下,5月5日达到发运条件,并已按期发往用户。虽然没有了假期,但员工们的工作积极性依然不减,车间员工都采用轮班倒的工作安排,所有项目不停工、不停产,所有人员都是满勤上岗,保证了辅机等一些重点项目的按期完成。
面对当前形势和困难,公司全体员工认真落实公司工作要求,在各自岗位上共同努力推进生产和机组履约,用实际行动让市场和用户满意。
